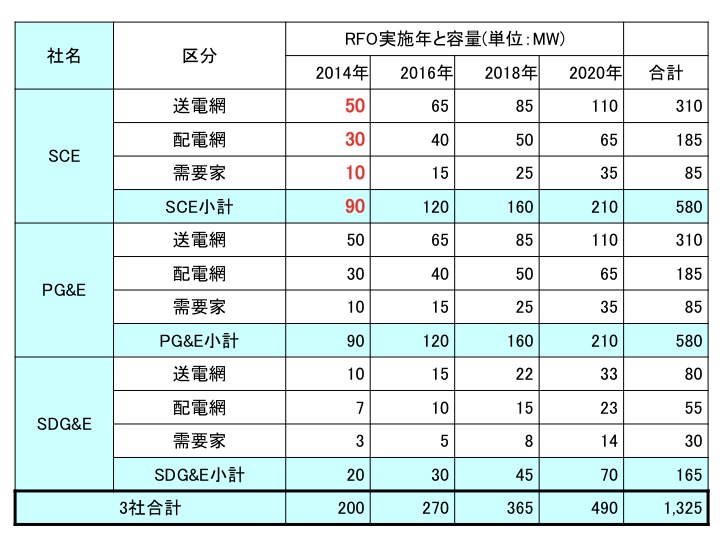

2020年(設置期限は2022年)までの総計1.3GWのエネルギー貯蔵の義務化のうち、SCEは2014年末までに90MWの発注先を決めなければいけない。今回の対象を赤字で記す。
その発注先の発表が先週あった。
- Behind-the-Meter (需要家サイトに設置)
- Ice Energy Holdings, Inc.
- 25.6MW
- Advanced Microgrid Solutions
- 50.0MW
- Stem
- 85.0MW
- Ice Energy Holdings, Inc.
- In-Front-of-Meter (送配電網に設置)
- AES
- 100.0MW
- NRG Energy, Inc.
- 0.5MW
- AES
合計 : 261.2MW
義務化された90MWの約3倍である。
